Reprise des étanchéités de la dalle Madrid sur l’axe historique La Défense / Porte Maillot
Logo Antea Group - No text - Angled - Transparent

Reprise des étanchéités de la dalle Madrid sur l’axe historique La Défense / Porte Maillot

En savoir plus

Yasmina Yezdad
Yasmina Yezdad Cheffe de projets

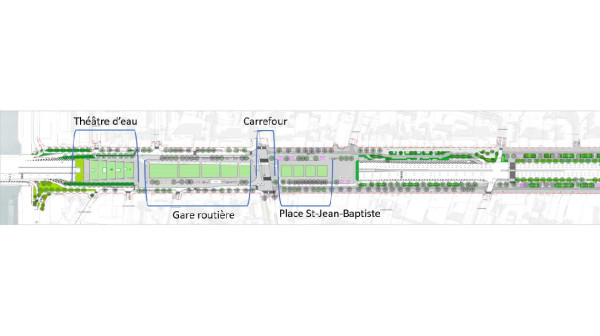

Une réhabilitation en milieu urbain très dense

Le projet s’inscrit dans la reconquête urbaine et paysagère de l’avenue Charles de-Gaulle qui est porté par la Ville de Neuilly-sur-Seine et programmé sur 4 ans (horizon 2024).

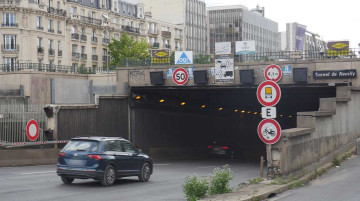

La dalle Madrid couvre sur cet axe historique le tunnel de Neuilly-sur-Seine, ouvrage construit à la fin des années 80 pour mettre en souterrain la RN13, principale radiale du nord-ouest parisien.

Cette dalle urbaine nécessite aujourd’hui une réhabilitation. En effet, la conclusion d’un rapport d’inspection réalisé en novembre 2019 précisait de graves défauts d’étanchéité sur la totalité des bacs et des deux murs latéraux, et de nombreux problèmes d’altération en surface extérieure de l’ouvrage.

Mission

Antea Group réalise pour la Ville de Neuilly-sur-Seine, Maître d’Ouvrage, la maîtrise d’œuvre Conception et suivi de travaux de la reprise des étanchéités de la dalle Madrid. Ces travaux sont menés en parallèle du réaménagement des contre-allées de l’avenue Charles de-Gaulle.

Antea Group est engagé sur les prestations techniques suivantes :

  • la rédaction d’un diagnostic (DIAG), l’établissement d’un Avant-Projet (AVP) puis l’étude d’un Projet (PRO) ;
  • une Assistance pour la passation des Contrats de Travaux (mission ACT), un contrôle de l’exécution des travaux (mission EXE - Etudes d’EXécution), la direction de l’exécution des contrats de travaux (mission DET) ;
  • une Assistance lors des Opérations de Réception (mission AOR).

L’accord de la DiRIF (Direction des Routes d’Île-de-France) est requis à chaque stade de ces missions.

Solution

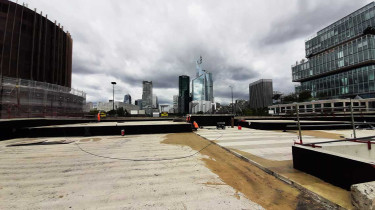

Les revêtements de la dalle Madrid sont déposés au fur et à mesure de l’avancement des travaux de réaménagement des contre-allées de l’avenue Charles de Gaulle.

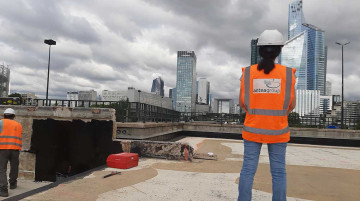

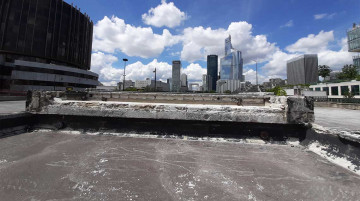

En fonction de l’état du support, Antea Group définit précisément avec la Ville et la DiRIF (Direction des Routes d’Île-de-France) les surfaces du support à réparer et les techniques de réfection avant la reprise de l’étanchéité. Un autre volet de son intervention porte sur la vérification des travaux réalisés qui doivent sécuriser la dalle en assurant l’étanchéité de l’ouvrage et en permettant de gérer l’évacuation des eaux pluviales.

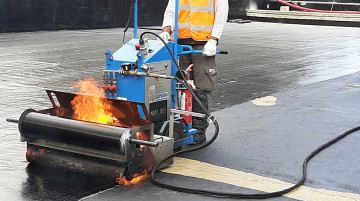

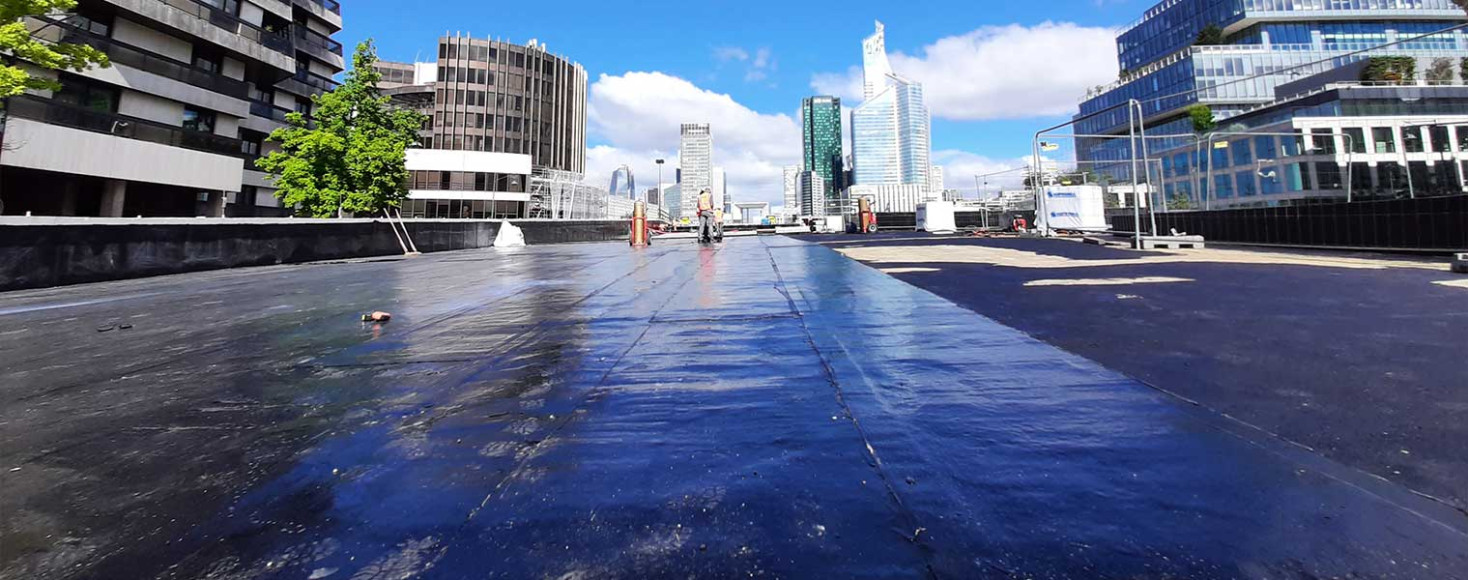

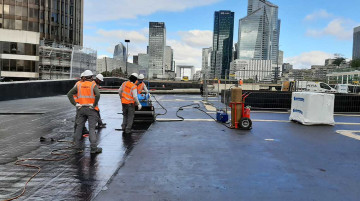

Antea Group a réalisé une analyse multicritère des techniques de reprise des étanchéités existante. Le choix de la maîtrise d’ouvrage s’est porté sur une étanchéité en feuille préfabriquée monocouche avec une protection en asphalte.

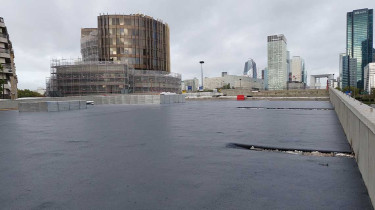

Une réhabilitation en milieu urbain très dense
Une réhabilitation en milieu urbain très dense

Chiffres clés

  • 18 000 m² Étanchéité à réaliser
  • 3 500 m² En cours de réalisation en phase 1

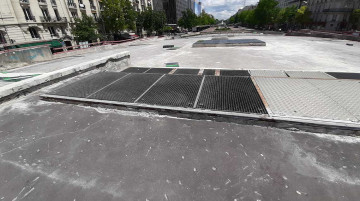

Une réhabilitation en milieu urbain très dense

Partenaires

Maître d’Ouvrage :  Ville de Neuilly-sur-Seine

Maîtrise d’œuvre Conception et Réalisation : Antea Group, Infrastructures, équipe Ouvrage et structures

Réalisation des travaux Phase 1 :

  • AEVIA France Nord (à Lisses)
  • ETENDEX (à Courtaboeuf)

Nos expertises liées à ce sujet

alt-text

Génie civil et structures

expertise Infrastructures

En savoir plus sur nos compétences techniques

Yasmina Yezdad
Yasmina Yezdad Cheffe de projets
