Confortement de la Côte des Basques à Biarritz (64)
Logo Antea Group - No text - Angled - Transparent

Confortement de la Côte des Basques à Biarritz (64)

En savoir plus

Gilles Jaureguy
Gilles Jaureguy Chef de projets
Nicolas Carpentier
Nicolas Carpentier Directeur technique adjoint

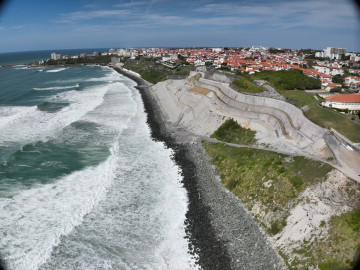

Un littoral emblématique face au défi de l’érosion

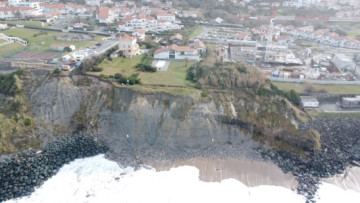

Site emblématique de Biarritz, la Côte des Basques est soumise à un phénomène naturel majeur : l’érosion côtière. Ce processus se traduit par un recul progressif du trait de côte, aujourd’hui amplifié par les effets du changement climatique, notamment l’intensification des épisodes pluvieux et l’élévation du niveau marin.

Cette dynamique fragilise la stabilité des falaises hautes de 50 mètres. Elle expose directement les infrastructures situées en crête (voiries, habitations, réseaux) à des risques d’éboulement et de glissement de terrain.

Face à ces enjeux, la Ville de Biarritz conduit depuis les années 1980 une politique active de protection du littoral. Elle a engagé un programme de travaux d’envergure visant à sécuriser et stabiliser environ 1 200 mètres de falaises, entre la falaise de la Perspective au nord et la plage de Marbella au sud.

Mission

Assurer la stabilité, la sécurité de la falaise et sa renaturation

Le projet porté par la Ville de Biarritz s’inscrit dans une démarche globale de gestion durable du littoral. Il poursuit plusieurs objectifs :

  • Assurer la sécurité des personnes et des biens ;
  • Stabiliser durablement la falaise sud de la Côte des Basques ;
  • Limiter le recul du trait de côte ;
  • Protéger les infrastructures sur le plateau ;
  • Préserver la qualité paysagère et environnementale du site.

Certaines zones présentent des enjeux spécifiques, notamment au droit de la résidence Eugénie, affectée par un glissement de terrain d’ampleur.

Pour répondre à ces objectifs, la Ville de Biarritz a confié à Antea Group une mission de maîtrise d’œuvre portant sur la stabilisation et la sécurisation de 600 ml de la falaise sud, ainsi que sa revégétalisation.

Solutions

Un chantier complexe et très contraint

Le chantier est organisé en 4 phases de travaux dans un environnement particulièrement contraint : accès difficiles, influence des marées, arrêt du chantier au cours de la période touristique estivale.

Phase 1 - Soutènement et drainage

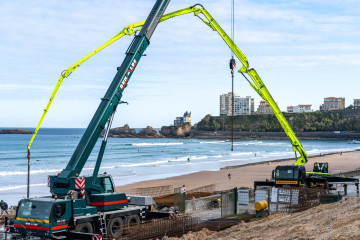

Les travaux réalisés en première phase (2020/2021) ont porté sur :

  • L’aménagement d’ouvrages de soutènement et de drainage des alluvions supérieures ;
  • la réhausse de la digue de pied en enrochements construite en 2011 ;

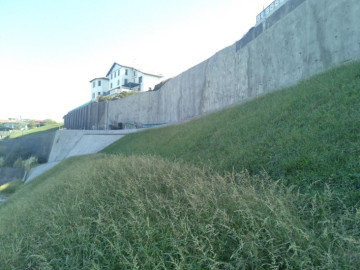

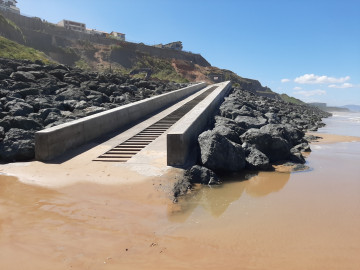

  • la création d’une rampe d’accès à la plage.
Timeline slide
Timeline slide
Timeline slide

Phase 2 - Terrassement

Les travaux menés lors de la phase 2 (2024/2026), ont été les suivants :

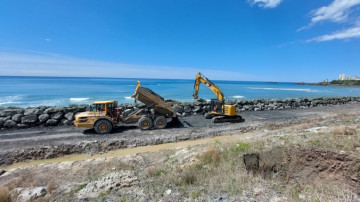

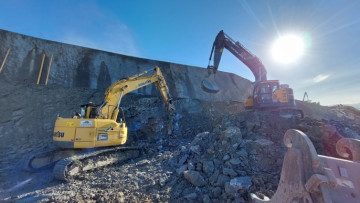

1. Travaux de terrassement de grande masse

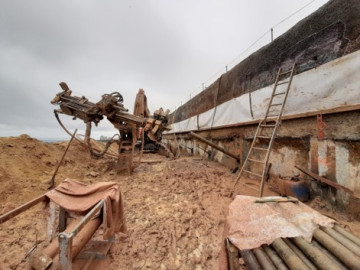

Le versant intercalé entre l’ouvrage de protection de pied en enrochements et la ligne de crête protégée par les hautes parois berlinoises a fait l’objet d’un terrassement de grande masse afin d’améliorer sa stabilité générale. La partie supérieure du versant a ainsi été terrassée en déblais. Les matériaux ont été mis en remblais en pied de versant.

Timeline slide
Timeline slide

Phase 2 - Parois clouées

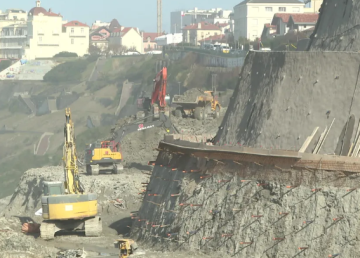

2. Réalisation de parois clouées

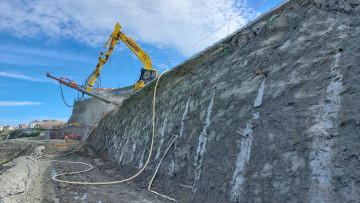

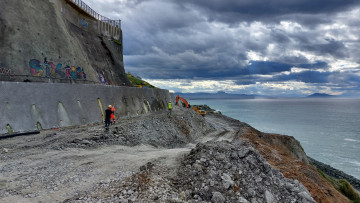

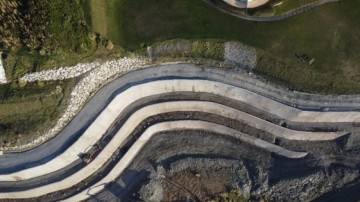

Les fronts de taille terrassés en partie supérieure du versant ont été consolidés par trois niveaux de parois clouées successives développées sur 400 ml environ. Les principes constructifs ont été les suivants :

  • Travaux de forage et équipement des ancrages ;
  • Travaux de forages des barbacanes et des drains ;
  • Travaux de coffrage/ferraillage ;
  • Travaux de projection de béton fibré.
Timeline slide
Timeline slide
Timeline slide

Phase 2 - Drainage

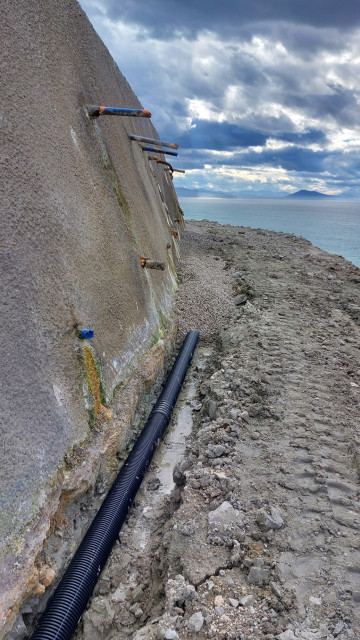

3. Travaux de drainage

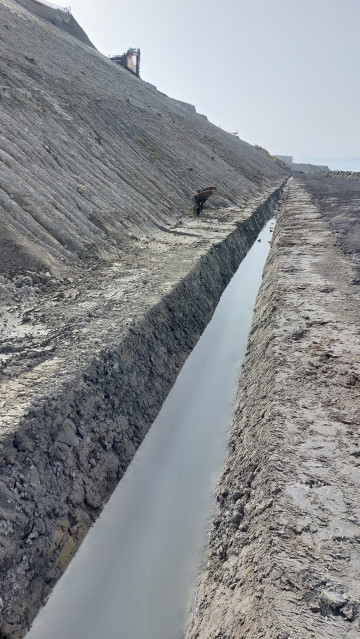

Les dispositifs de gestion des eaux suivants ont été aménagés :

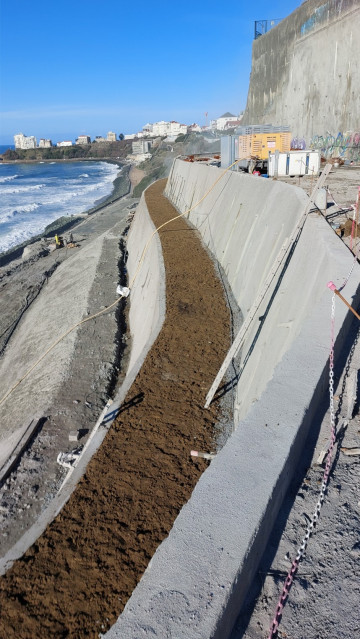

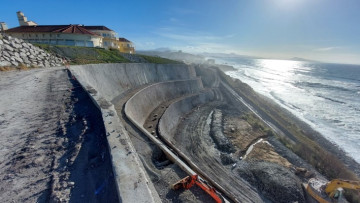

  • Descentes d’eau à l’arrière des parois qui assureront le transfert des eaux souterraines et pluviales du haut vers le bas de la falaise ;
  • Tranchées drainantes positionnées au pied des parois clouées et connectées aux descentes d’eau ;
  • Fossés longitudinaux en tête et en pied du remblai de pied de versant.
Timeline slide
Timeline slide

Phase 2 - Revégétalisation

4. Travaux de revégétalisation

Un important programme de renaturation a été engagé par la Ville pour restaurer le paysage et valoriser la biodiversité locale.

L’éradication des espèces invasives, telles que l’herbe de la pampa, a ouvert la voie à la plantation d’espèces endémiques (tamaris, immortelles maritimes, pelouses résistantes). Des techniques innovantes d’hydroseeding et des tests de paillage naturel (fibre de chanvre, toiles de jute et de coco) ont été conduits afin de fixer durablement les sols, limiter l’érosion et favoriser la reprise de la végétation.

Timeline slide
Timeline slide

Chronologie

Timeline slide
2020 - 2021

Phase n°1 : sécurisation de la ligne de crête : soutènement de grande hauteur et drainage

Timeline slide
2024 -2026

Phase n°2 : confortement de la partie intermédiaire de la falaise par parois de soutènement

Timeline slide
2027 - 2032

Phases 3 et 4 : aménagements définitifs et jonction à la plage de Marbella

Chiffres clés phases 1 et 2

  • 115 000 m3 de matériaux terrassés
  • 16 km de forage et d’équipements d’ancrage
  • 8 500 m² de surface de paroi de soutènement
  • 26 000 tonnes d’enrochements ophitiques

Partenaires

Entreprises de travaux phases 1 et 2 :

  • MTPS pour les travaux spéciaux
  • SOBAMAT pour les travaux de terrassement

Lien vers nos pages prestations et solutions

alt-text

Travaux fluviaux et maritimes

alt-text

Risques naturels

alt-text

Géotechnique

alt-text

Génie civil et structures

Exemple de projet similaire

alt-text

Confortement de la falaise de Villerville (14)

Pour en savoir plus

alt-text

Lien vers l’article du 25 février 2026 (franceinfo) « Biarritz, Saint-Jean-de-Luz… Comment les communes du littoral atlantique luttent contre l'érosion des côtes » et le reportage au JT France 2 du 25 février 2026

alt-text

Lien vers l’article du 19 février 2025 (France 3 Nouvelle-Aquitaine) « Lutte contre l'érosion : un gigantesque ouvrage à 5 millions d'euros en construction pour protéger les falaises et les habitations de Biarritz » :
